هزینه نازک‌کاری ساختمان: سهم هر بخش، روش برآورد و کنترل هزینه

تیم اپتا۴ دقیقهبه‌روزرسانی:
هزینه نازک‌کاری ساختمان: سهم هر بخش، روش برآورد و کنترل هزینه

نازک‌کاری چه کارهایی را شامل می‌شود و چه سهمی از هزینهٔ ساخت دارد؟ روش برآورد هزینهٔ نازک‌کاری با مقادیر (کاشی، رنگ، آجر، گچ)، مثال عددی یک واحد ۱۰۰ متری، و راه‌های کنترل هزینه.

پاسخ کوتاه: هزینه نازک‌کاری شامل هزینهٔ گچ و خاک، کاشی و سرامیک، کف‌سازی، رنگ، درب و پنجره، کابینت، شیرآلات و تأسیسات نهایی است. سهمش از کل ساخت به کیفیت پروژه بستگی دارد و در پروژه‌های لوکس می‌تواند از اسکلت بیشتر شود. برای برآورد قابل اتکا، مشخصات هر قلم را تثبیت کنید، مقدارش را از نقشه دربیاورید، پرت را اضافه کنید و در قیمت روز ضرب کنید. برای کاشی، رنگ و آجر از ماشین‌حساب سرامیک و کاشی، ماشین‌حساب رنگ و ماشین‌حساب تعداد آجر استفاده کنید.

اسکلت ساختمان را می‌شود نسبتاً دقیق برآورد کرد: مقدار آهن و بتن از نقشهٔ سازه درمی‌آید. نازک‌کاری فرق دارد. ده‌ها قلم کوچک و بزرگ دارد، مشخصاتش اغلب تا آخرین لحظه تغییر می‌کند و قیمت‌ها بین برآورد و خرید بالا می‌روند. به همین دلیل بیشترین بیرون‌زدگی بودجه در بسیاری از پروژه‌ها در همین مرحله اتفاق می‌افتد. این مقاله روش برآورد و کنترل هزینهٔ نازک‌کاری را توضیح می‌دهد.

نازک‌کاری شامل چه کارهایی است؟

  • دیوار و سقف: تیغه‌چینی (اگر جزو سفت‌کاری حساب نشود)، گچ و خاک، سفیدکاری، سقف کاذب، رنگ.
  • کف: کف‌سازی، سرامیک یا سنگ، پارکت یا کفپوش، قرنیز.
  • سرویس‌ها و آشپزخانه: کاشی دیوار، سرامیک کف، کابینت، شیرآلات، چینی بهداشتی.
  • بازشوها: درب‌های داخلی و ورودی، پنجره و شیشه، نرده.
  • تأسیسات نهایی: کلید و پریز، روشنایی، رادیاتور یا فن‌کویل، آبگرمکن یا پکیج.
  • نما و مشاعات: نما، لابی، راه‌پله، آسانسور (معمولاً جداگانه برآورد می‌شود).

مرز سفت‌کاری و نازک‌کاری در قراردادها یکسان نیست. اگر بخشی از کار را به پیمانکار می‌دهید، فهرست دقیق کارهای هر طرف را در قرارداد بنویسید.

هر قلم نازک‌کاری چه سهمی از هزینه دارد؟

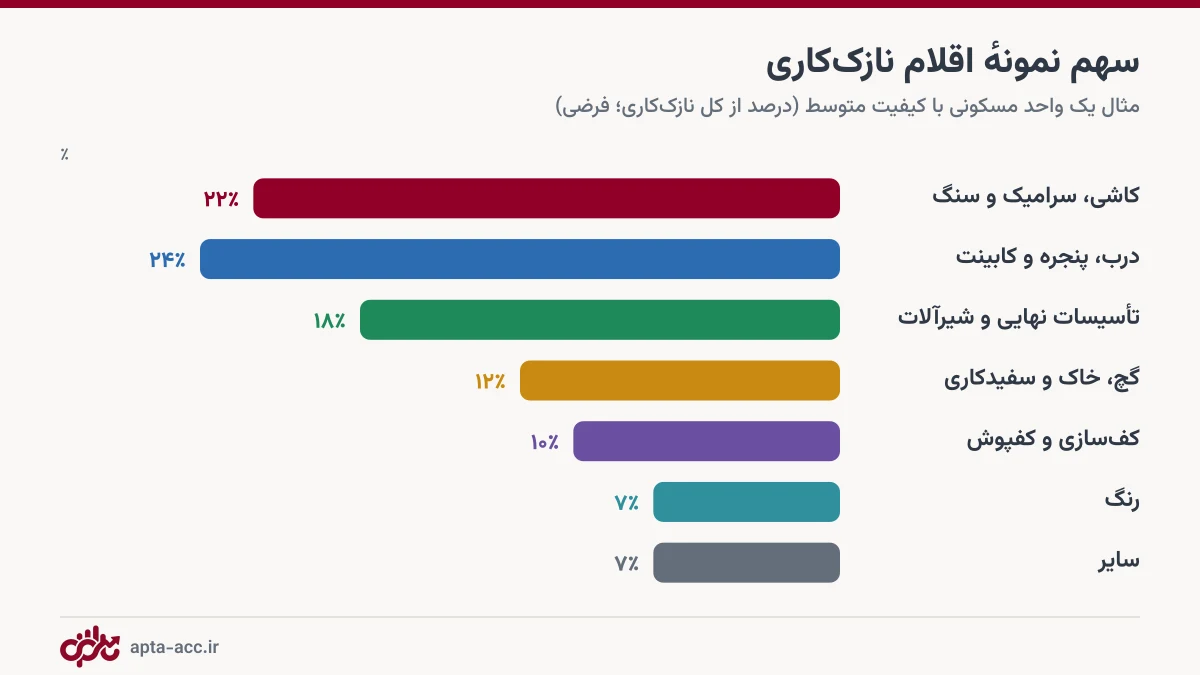

نمودار میله‌ای سهم نمونهٔ اقلام نازک‌کاری یک واحد مسکونی
سهم‌ها با کیفیت پروژه جابه‌جا می‌شوند؛ برای برآورد، مقادیر پروژهٔ خودتان را حساب کنید.

نمودار بالا یک مثال فرضی برای واحد مسکونی با کیفیت متوسط است. در عمل، انتخاب یک برند کابینت یا یک نوع سنگ می‌تواند این سهم‌ها را جابه‌جا کند. به همین دلیل درصد کلی فقط برای تصمیم اولیه به درد می‌خورد. برای تخمین هزینهٔ کل ساخت هم ماشین‌حساب هزینهٔ ساخت ساختمان را ببینید.

هزینهٔ نازک‌کاری را چطور برآورد کنیم؟

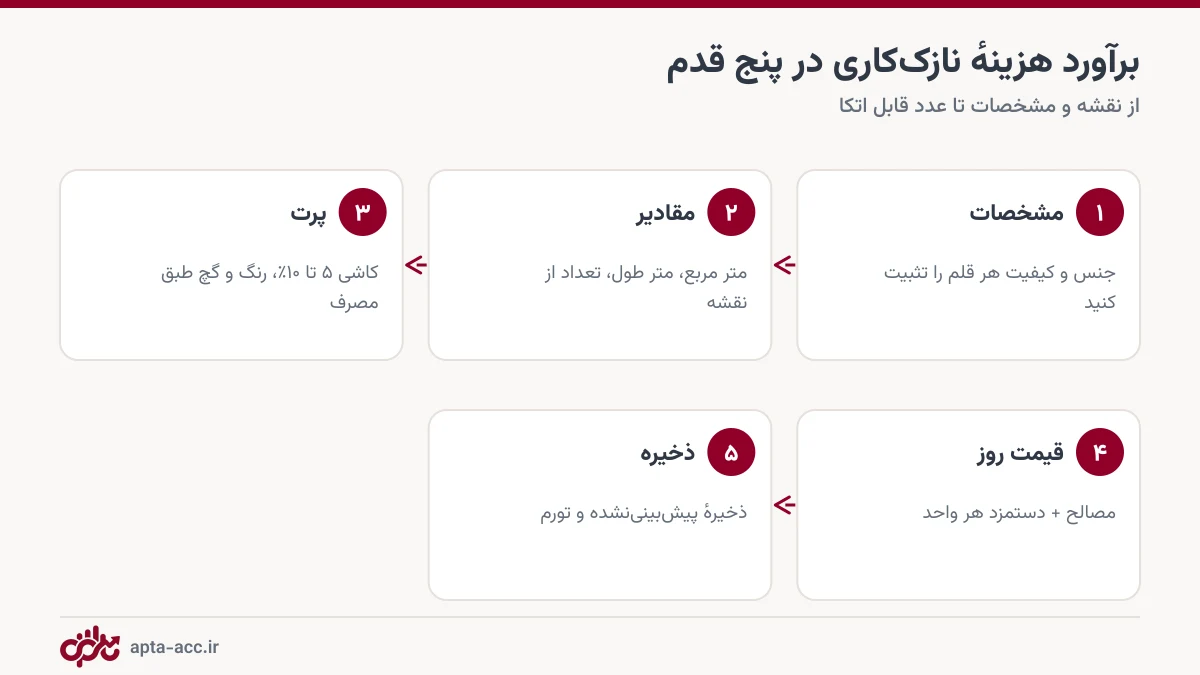

پنج قدم برآورد هزینه نازک‌کاری ساختمان
بدون تثبیت مشخصات، هر برآوردی فقط حدس است.

کلید برآورد درست، مقدار است. چند مثال برای محاسبهٔ مقدار:

قلممبنای مقدارنکتهٔ برآورد
کاشی دیوار سرویسمحیط × ارتفاع کاشی − بازشوهاپرت ۵ تا ۱۰٪؛ خرید بر اساس کارتن
سرامیک کفمساحت کفپرت برای چیدمان مورب بیشتر است
رنگمساحت دیوار و سقف × تعداد دستپوشش هر لیتر طبق برگهٔ فنی رنگ
گچ و خاکمساحت دیوار و سقفضخامت و مصرف در هر متر مربع
تیغه با آجر یا بلوکطول × ارتفاع − بازشوهاتعداد در هر متر مربع + ملات
درب، پنجره، کابینتتعداد یا متر طولقیمت کامل با یراق و نصب

برای سه قلم پرتکرار از ماشین‌حساب‌های رایگان استفاده کنید: سرامیک و کاشی (تعداد کارتن و چسب)، رنگ ساختمان (لیتر و گالن) و تعداد آجر و ملات.

مثال: برآورد سرویس بهداشتی یک واحد

سرویس ۲ در ۱٫۵ متر با ارتفاع کاشی ۲٫۴ متر و یک در ۰٫۸ در ۲ متر:

  • محیط: ۲ × (۲ + ۱٫۵) = ۷ متر؛ دیوار: ۷ × ۲٫۴ = ۱۶٫۸ متر مربع؛ منهای در (۱٫۶) = ۱۵٫۲ متر مربع کاشی.
  • با ۱۰٪ پرت: حدود ۱۶٫۷ متر مربع. اگر هر کارتن ۱٫۴۴ متر مربع باشد، ۱۲ کارتن.
  • سرامیک کف: ۳ متر مربع + ۱۰٪ = ۳٫۳ متر مربع، یعنی ۳ کارتن (هر کارتن ۱٫۲۸).
  • چسب کاشی: حدود ۴ تا ۶ کیلو در متر مربع، یعنی تقریباً ۹۰ کیلو برای دیوار و کف.

همین محاسبه را برای هر فضا تکرار کنید و با قیمت روز مصالح و دستمزد اجرا جمع بزنید. حاصل، برآوردی است که می‌شود با خرید واقعی مقایسه‌اش کرد.

چرا هزینهٔ نازک‌کاری از برآورد بیرون می‌زند؟

  1. تغییر مشخصات: عوض‌کردن سرامیک یا کابینت بعد از سفارش، یا دوباره‌کاری.
  2. برآورد بدون مقدار: «فلان‌قدر برای هر متر» بدون شمارش اقلام.
  3. پرت و دزدی: مصالح کوچک و گران (شیرآلات، یراق) بدون انبار و تحویل‌گیری.
  4. تورم: فاصلهٔ زیاد بین برآورد و خرید.
  5. هزینه‌های جاافتاده: حمل، بالابردن مصالح، نظافت پایانی، تعمیرات پیش از تحویل.

هزینهٔ نازک‌کاری را چطور کنترل کنیم؟

  • مشخصات را پیش از شروع امضا کنید: جدول مصالح هر فضا با برند و مدل. هر تغییر بعدی یک صورت‌جلسهٔ هزینه دارد.
  • خرید عمده و یک‌جا: به‌خصوص کاشی و سرامیک از یک سری تولید، تا هم قیمت بهتر بگیرید و هم رنگ یکدست بماند.
  • انبار برای اقلام گران: تحویل و مصرف شیرآلات، یراق و کلید و پریز را با رسید ثبت کنید.
  • بودجه به تفکیک قلم: هر خرید را به قلم مربوطش بزنید تا ببینید کدام قلم از بودجه جلو زده است. روش را در کنترل بودجهٔ پروژهٔ ساختمانی ببینید.
  • قیمت تمام‌شدهٔ هر متر را پایش کنید: اثر نازک‌کاری روی قیمت تمام‌شدهٔ ساختمان را ماه‌به‌ماه ببینید، نه آخر پروژه.

جمع‌بندی

برآورد نازک‌کاری با درصد کلی شروع می‌شود ولی با مقدار تمام می‌شود. مشخصات را تثبیت کنید، مقادیر را با نقشه و ماشین‌حساب دربیاورید، پرت و ذخیره بگذارید و هر خرید را به قلم خودش ثبت کنید. در نرم‌افزار حسابداری ساختمان اپتا هزینه‌ها به تفکیک گروه و قیمت تمام‌شدهٔ هر متر در هر لحظه آماده است.

این مطلب بخشی از راهنمای جامع حسابداری ساختمان است.

هزینهٔ نازک‌کاری را قلم‌به‌قلم با بودجه مقایسه کنید — ۱۴ روز رایگان

برچسب‌ها:#هزینه نازک کاری#هزینه نازک کاری ساختمان#برآورد نازک کاری#نازک کاری ساختمان#هزینه ساخت#برآورد مصالح

پرسش‌های متداول

نازک‌کاری ساختمان شامل چه کارهایی است؟

کارهای بعد از اسکلت و سفت‌کاری: گچ و خاک و سفیدکاری، کاشی و سرامیک، کف‌سازی و کفپوش، نما، رنگ، کابینت، درب و پنجره، سرویس‌های بهداشتی و شیرآلات، و نصب تأسیسات نهایی. مرز دقیق سفت‌کاری و نازک‌کاری را در قرارداد بنویسید.

نازک‌کاری چند درصد هزینهٔ ساخت است؟

به کیفیت پروژه بستگی دارد؛ در ساختمان مسکونی معمولی، نازک‌کاری و تأسیسات نهایی اغلب بخش بزرگی از هزینهٔ ساخت را تشکیل می‌دهند و در پروژه‌های لوکس می‌توانند از اسکلت گران‌تر شوند. عدد دقیق را از برآورد مقادیر پروژهٔ خودتان دربیاورید، نه از درصد کلی.

چطور هزینهٔ نازک‌کاری را برآورد کنیم؟

برای هر قلم مقدار را از نقشه دربیاورید (متر مربع کاشی، متر مربع رنگ، تعداد درب و پنجره)، پرت را اضافه کنید، در قیمت روز مصالح و دستمزد ضرب کنید و جمع بزنید. برای کاشی، رنگ و آجر می‌توانید از ماشین‌حساب‌های آنلاین اپتا استفاده کنید.

چرا هزینهٔ نازک‌کاری معمولاً از برآورد بیشتر می‌شود؟

به خاطر تغییر سلیقه در حین کار، انتخاب مصالح گران‌تر از برآورد، دوباره‌کاری، پرت زیاد و تورم بین برآورد و خرید. تثبیت مشخصات پیش از شروع، خرید عمده و ثبت هزینه به تفکیک قلم بیشترین اثر را دارد.

نوشتهٔ تیم اپتا
تیم محتوای اپتا

تیم محتوای اپتا؛ راهنمای ساده و کاربردی حسابداری و مدیریت مالی برای پیمانکاران ساختمانی. اینجا هر آنچه یک پیمانکار برای مدیریت مالی پروژه لازم دارد را به زبان روان توضیح می‌دهیم.

آماده‌ای مالی پروژه‌ات را ساده کنی؟

۱۴ روز رایگان اپتا را امتحان کن؛ بدون نیاز به دانش حسابداری.

شروع رایگان

مطالب مرتبط

گزارش روزانه کارگاه ساختمانی: چه چیزهایی ثبت شود + نمونه فرم
مدیریت پروژه

گزارش روزانه کارگاه ساختمانی: چه چیزهایی ثبت شود + نمونه فرم

گزارش روزانه کارگاه ساختمانی چیست، چه بخش‌هایی دارد و چطور به حقوق کارگران، کنترل مصالح و ادعای تأخیر کمک می‌کند؟ نمونه فرم، قواعد نوشتن، اشتباهات رایج و ثبت گزارش با موبایل.

۴ دقیقه مطالعه۷ آبان ۱۴۰۵
۱۰ ابزار محاسبهٔ آنلاین که هر پیمانکار ساختمانی لازم دارد (رایگان و بدون نصب)
مدیریت پروژه

۱۰ ابزار محاسبهٔ آنلاین که هر پیمانکار ساختمانی لازم دارد (رایگان و بدون نصب)

معرفی ۱۰ ماشین‌حساب آنلاین رایگان برای پیمانکاران، سازنده‌ها و مهندسان ساختمان به ترتیب مراحل پروژه: متراژ زمین و هزینهٔ ساخت، حجم بتن و میلگرد فونداسیون، وزن میلگرد، تیرآهن، ورق و پروفیل، و پله و رمپ؛ با کاربرد هر ابزار در کارگاه.

۲ دقیقه مطالعه۴ آبان ۱۴۰۵
ابعاد استاندارد پله و شیب رمپ پارکینگ: اعداد کلیدی طراحی و اشتباه‌های اجرایی
مدیریت پروژه

ابعاد استاندارد پله و شیب رمپ پارکینگ: اعداد کلیدی طراحی و اشتباه‌های اجرایی

راهنمای کاربردی ابعاد پله و رمپ در ساختمان‌های مسکونی: ارتفاع و کف پله و رابطهٔ بلوندل، تعداد پله بین پاگردها، شیب رمپ مستقیم پارکینگ و رمپ معلولین، رمپ انتقالی، و اشتباه‌هایی که پایان‌کار را عقب می‌اندازد؛ با ماشین‌حساب‌های آنلاین پله و رمپ.

۴ دقیقه مطالعه۲ آبان ۱۴۰۵

دیدگاه‌ها(۰)

هنوز دیدگاهی ثبت نشده است. اولین نفر باشید!

دیدگاه خود را بنویسید

دیدگاه شما پس از تأیید مدیر منتشر می‌شود.
