مدیریت پروژه

کنترل وزن آهن‌آلات تحویلی در کارگاه: بارنامه، باسکول و جدول وزن میلگرد و تیرآهن

تیم اپتا۴ دقیقهبه‌روزرسانی:
کنترل وزن آهن‌آلات تحویلی در کارگاه: بارنامه، باسکول و جدول وزن میلگرد و تیرآهن

چطور وزن میلگرد، تیرآهن، ورق و پروفیل تحویلی را در کارگاه کنترل کنیم: مقایسهٔ بارنامه و باسکول با وزن نظری، شمارش شاخه‌ها، تلورانس مجاز، نشانه‌های کم‌فروشی و آهن نیمه‌سبک، و ثبت درست فاکتور آهن در حسابداری پروژه.

پاسخ کوتاه: هنگام تحویل آهن، تعداد شاخه‌ها را بشمارید، وزن نظری را با جدول وزن (یا ماشین‌حساب‌های وزن میلگرد و وزن تیرآهن) حساب کنید و با بارنامه و برگهٔ باسکول مقایسه کنید. اختلاف چنددرصدی طبیعی است؛ اختلاف بیشتر یعنی کم‌فروشی یا آهن سبک‌تر از استاندارد.

آهن‌آلات کیلویی فروخته می‌شوند و کمترین اختلاف وزن در یک بار چند تنی، مبلغ قابل توجهی است. در بسیاری از کارگاه‌ها رسید تحویل بدون شمارش امضا می‌شود و بعداً هیچ مدرکی برای پیگیری نمی‌ماند. این مقاله روش ساده و قابل اجرای کنترل وزن را توضیح می‌دهد.

کنترل وزن آهن در چهار قدم

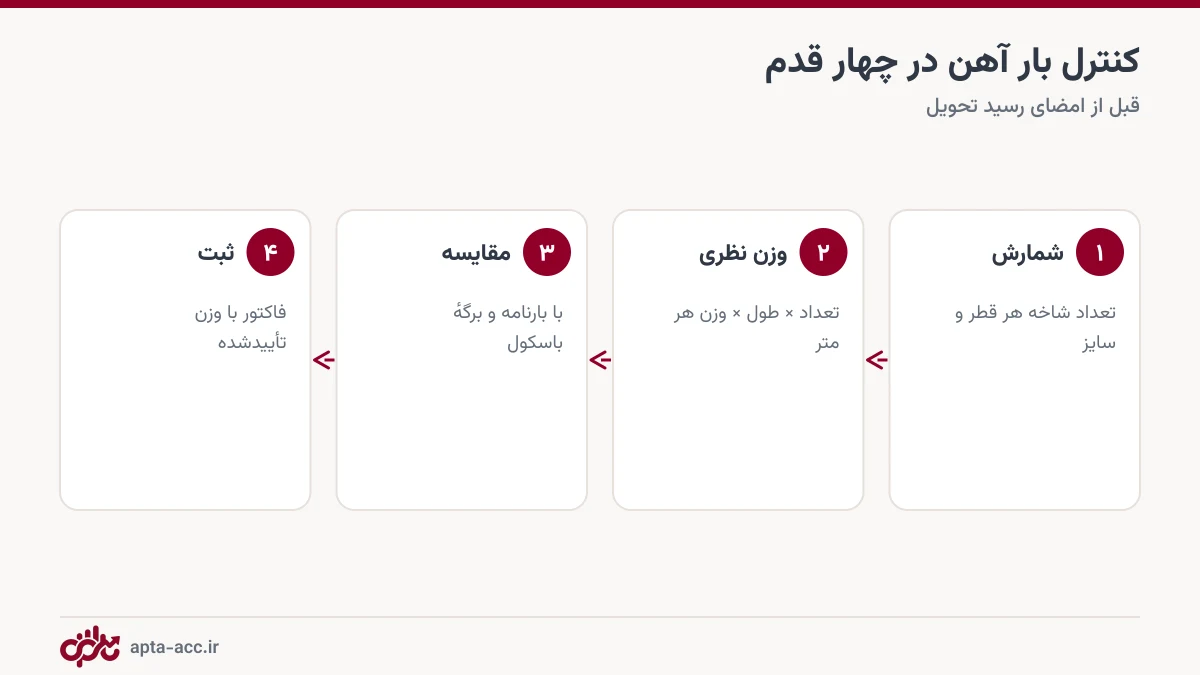

مراحل کنترل وزن آهن آلات تحویلی در کارگاه ساختمانی
رسید را بعد از مقایسه امضا کنید، نه قبل از آن.
  1. شمارش: هنگام تخلیه، تعداد شاخه‌های هر قطر میلگرد و هر سایز تیرآهن را بشمارید و طول شاخه را (۱۲ یا ۶ متر) یادداشت کنید.
  2. وزن نظری: تعداد × طول × وزن هر متر. برای میلگرد وزن هر متر = قطر² ÷ ۱۶۲؛ برای تیرآهن از جدول. ورق و پروفیل را با ماشین‌حساب وزن ورق و وزن پروفیل حساب کنید.
  3. مقایسه: وزن نظری را با بارنامه و برگهٔ باسکول مقایسه کنید.
  4. ثبت: فاکتور را با وزن تأییدشده ثبت و برگهٔ باسکول و شمارش را ضمیمه کنید.

مثال: یک بار مختلط میلگرد و تیرآهن

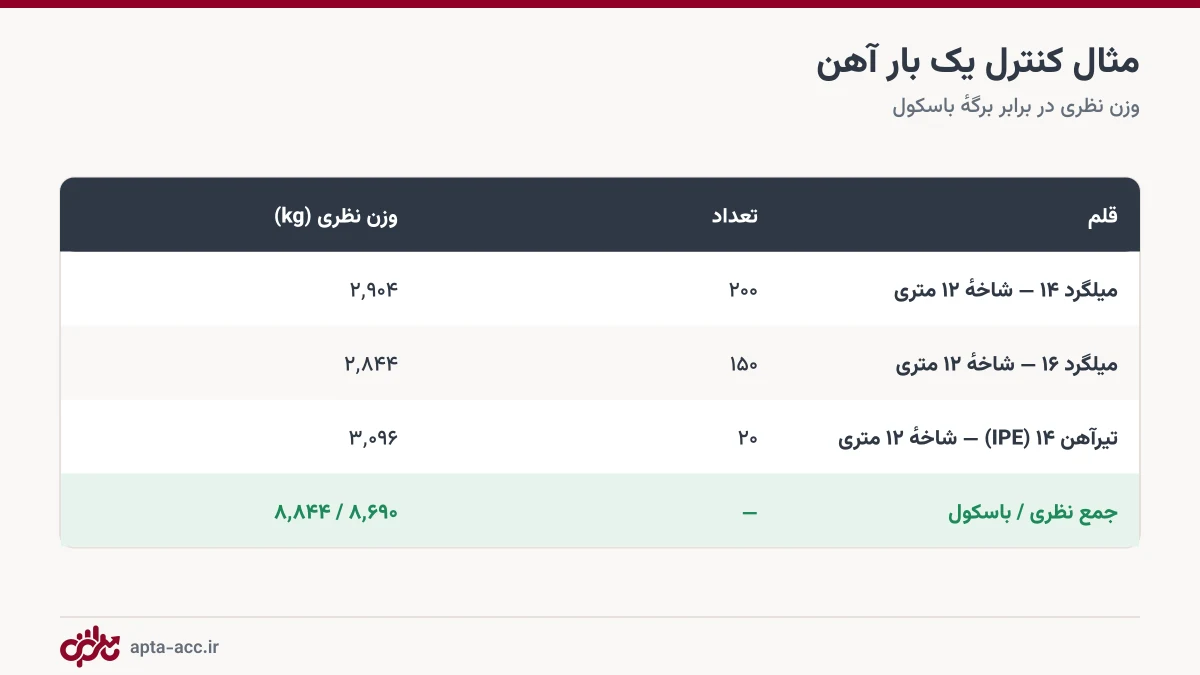

جدول مثال کنترل وزن بار آهن با وزن نظری و وزن باسکول
اختلاف ۱٫۷٪ در محدودهٔ تلورانس است (اعداد نمونه).

در این مثال وزن نظری ۸٬۸۴۴ کیلوگرم و باسکول ۸٬۶۹۰ کیلوگرم است؛ اختلاف ۱۵۴ کیلوگرم یعنی حدود ۱٫۷ درصد که در محدودهٔ تلورانس است. اگر فاکتور بر اساس ۸٬۸۴۴ کیلو صادر شده باشد، یعنی بابت آهنی که تحویل نگرفته‌اید پول می‌دهید.

تلورانس چقدر طبیعی است؟

میلگرد و مقاطع نوردی با تلورانس وزنی تولید می‌شوند و استانداردها برای قطرها و سایزهای مختلف حدود مجاز تعیین کرده‌اند. در عمل، اختلاف چنددرصدی (معمولاً تا حدود ۵٪) طبیعی است. سه نشانهٔ مشکل:

  • اختلاف همیشه یک‌طرفه است (همیشه باسکول کمتر).
  • اختلاف از حد تلورانس بیشتر است.
  • وزن هر متر تیرآهن به‌طور محسوس از جدول کمتر است؛ احتمال تیرآهن نیمه‌سبک. این را با مهندس ناظر بررسی کنید، چون موضوع ایمنی سازه است، نه فقط پول.

اشتباه‌های رایج

  • امضای رسید قبل از شمارش: بعد از امضا، اثبات کسری تقریباً غیرممکن است.
  • پرداخت بر اساس بارنامه: بارنامه وزن بار در مبدأ است؛ مبنای پرداخت را وزن تأییدشده در کارگاه بگذارید.
  • قاطی کردن قطرها: هر قطر را جدا بشمارید؛ اختلاف قیمت قطرها کم نیست.

ثبت فاکتور آهن در حسابداری پروژه

فاکتور آهن را با قلم (هر قطر و سایز جدا)، مقدار تأییدشده و فی در نرم‌افزار حسابداری ساختمانی اپتا ثبت کنید. اگر انبار کارگاه را هم در اپتا دارید، رسید انبار خودکار ساخته می‌شود و موجودی هر قطر معلوم است (آموزش ثبت فاکتور مصالح و آموزش انبارداری کارگاه). برای اصول، انبارداری کارگاه ساختمانی را بخوانید.

صورت‌جلسهٔ تحویل آهن: چه چیزهایی بنویسیم؟

هر بار آهن‌آلات باید با یک صورت‌جلسهٔ کوتاه تحویل گرفته شود: تاریخ و ساعت، شمارهٔ بارنامه و پلاک خودرو، سایز و تعداد شاخه‌ها، وزن نظری، وزن باسکول پر و خالی و اختلاف آن‌ها. این صورت‌جلسه را انباردار یا سرپرست کارگاه امضا می‌کند و پیوست فاکتور خرید می‌شود. با این کار، هنگام تسویه با آهن‌فروش مبنای روشنی برای پرداخت دارید و اگر اختلافی بود، مستند است.

مثال: اثر اختلاف وزن در یک پروژه

فرض کنید اسکلت یک ساختمان ۸۰ تن آهن‌آلات نیاز دارد و به طور میانگین در هر بار ۲ درصد کسری وزن نسبت به فاکتور وجود دارد که کنترل نمی‌شود. یعنی پروژه برای ۱٫۶ تن آهنی پول داده که هیچ‌وقت تحویل نگرفته است. با قیمت‌های امروز، این عدد برای یک پروژه قابل توجه است و در چند پروژه چند برابر می‌شود. کنترل وزن یکی از ساده‌ترین و پربازده‌ترین کنترل‌های کارگاه است، چون فقط به یک باسکول، یک جدول وزن و چند دقیقه وقت نیاز دارد.

وزن نظری بار را پیش از رسیدن کامیون با وزن میلگرد و وزن تیرآهن حساب کنید تا هنگام تحویل فقط مقایسه لازم باشد.

اگر باسکول در دسترس نیست

در بعضی کارگاه‌ها باسکول نزدیک وجود ندارد. در این حالت، دست‌کم تعداد و سایز شاخه‌ها را دقیق بشمارید و وزن نظری را با جدول استاندارد حساب کنید. چند شاخه را هم به‌صورت نمونه با ترازوی کوچک وزن کنید و با وزن نظری مقایسه کنید. اگر وزن نمونه‌ها مرتب کمتر از وزن نظری است، احتمالاً آهن سبک‌تر از استاندارد تحویل شده است. این موضوع را با فروشنده مطرح کنید و در صورت‌جلسه بنویسید. خرید شاخه‌ای با قیمت وزن نظری هم یک راه‌حل است، به شرط اینکه وزن نظری در فاکتور ذکر شود.

در پایان اسکلت هم جمع وزن آهن‌آلات تحویلی را با برآورد سازه و مصرف واقعی مقایسه کنید. اختلاف زیاد بین تحویلی و مصرف، نشانهٔ پرت بالا یا آهن تحویل‌نشده است و در پروژهٔ بعدی باید ریشه‌یابی شود.

جمع‌بندی

شمارش، وزن نظری، مقایسه و ثبت؛ چهار قدم ساده که جلوی کم‌فروشی و آهن سبک را می‌گیرد. همهٔ جدول‌ها و ماشین‌حساب‌های وزن آهن‌آلات در بخش ابزارهای اپتا رایگان در دسترس است.

خرید و موجودی آهن‌آلات کارگاه را در اپتا کنترل کنید — ۱۴ روز رایگان

برچسب‌ها:#کنترل وزن آهن#وزن میلگرد#وزن تیرآهن#باسکول#خرید آهن آلات

پرسش‌های متداول

اختلاف وزن باسکول و وزن نظری آهن چقدر طبیعی است؟

میلگرد و تیرآهن با تلورانس وزنی تولید می‌شوند و اختلاف چنددرصدی (معمولاً تا حدود ۵٪ بسته به استاندارد و محصول) طبیعی است. اختلاف بیشتر یا همیشه یک‌طرفه را با فروشنده پیگیری کنید.

تیرآهن نیمه‌سبک چیست؟

تیرآهنی که وزن هر مترش به‌طور محسوس کمتر از جدول استاندارد است، معمولاً به‌خاطر بال یا جان نازک‌تر. ظرفیت باربری کمتری دارد و برای سازه باید با مهندس ناظر بررسی شود.

آهن را کیلویی بخرم یا شاخه‌ای؟

قیمت معمولاً کیلویی است. اگر خرید بر اساس باسکول است، شاخه‌ها را بشمارید و وزن نظری را کنترل کنید؛ اگر بر اساس وزن نظری (شاخه‌ای) است، همان وزن جدول مبناست.

کنترل وزن را چه کسی باید انجام دهد؟

انباردار یا سرپرست کارگاه هنگام تخلیه؛ برگهٔ باسکول، بارنامه و شمارش شاخه‌ها را ضمیمهٔ فاکتور کنید تا حسابداری بر اساس وزن تأییدشده پرداخت کند.

اگر وزن باسکول از فاکتور کمتر بود چه کنیم؟

اختلاف را همان لحظه در بارنامه و صورت‌جلسهٔ تحویل ثبت کنید و فاکتور را با وزن واقعی تسویه کنید؛ پذیرش بار بدون ثبت اختلاف، پیگیری بعدی را سخت می‌کند.

وزن نظری هر شاخه میلگرد از کجا می‌آید؟

از قطر و طول استاندارد؛ ماشین‌حساب وزن میلگرد وزن هر شاخه و کل بار را بر اساس سایز و تعداد می‌دهد.

آیا وزن تیرآهن‌های هم‌شماره یکسان است؟

خیر؛ کارخانه و نوع (سبک، نیمه‌سبک یا استاندارد) روی وزن اثر دارد. وزن واقعی را با جدول کارخانه و باسکول کنترل کنید.

کنترل وزن آهن چه اثری روی هزینهٔ پروژه دارد؟

آهن‌آلات بخش بزرگی از هزینهٔ اسکلت است و چند درصد اختلاف وزن در هر بار، در کل پروژه به مبلغ قابل توجهی می‌رسد.

نوشتهٔ تیم اپتا
تیم محتوای اپتا

تیم محتوای اپتا؛ راهنمای ساده و کاربردی حسابداری و مدیریت مالی برای پیمانکاران ساختمانی. اینجا هر آنچه یک پیمانکار برای مدیریت مالی پروژه لازم دارد را به زبان روان توضیح می‌دهیم.

آماده‌ای مالی پروژه‌ات را ساده کنی؟

۱۴ روز رایگان اپتا را امتحان کن؛ بدون نیاز به دانش حسابداری.

شروع رایگان

مطالب مرتبط

۱۰ ابزار محاسبهٔ آنلاین که هر پیمانکار ساختمانی لازم دارد (رایگان و بدون نصب)
مدیریت پروژه

۱۰ ابزار محاسبهٔ آنلاین که هر پیمانکار ساختمانی لازم دارد (رایگان و بدون نصب)

معرفی ۱۰ ماشین‌حساب آنلاین رایگان برای پیمانکاران، سازنده‌ها و مهندسان ساختمان به ترتیب مراحل پروژه: متراژ زمین و هزینهٔ ساخت، حجم بتن و میلگرد فونداسیون، وزن میلگرد، تیرآهن، ورق و پروفیل، و پله و رمپ؛ با کاربرد هر ابزار در کارگاه.

۲ دقیقه مطالعه۴ آبان ۱۴۰۵
ابعاد استاندارد پله و شیب رمپ پارکینگ: اعداد کلیدی طراحی و اشتباه‌های اجرایی
مدیریت پروژه

ابعاد استاندارد پله و شیب رمپ پارکینگ: اعداد کلیدی طراحی و اشتباه‌های اجرایی

راهنمای کاربردی ابعاد پله و رمپ در ساختمان‌های مسکونی: ارتفاع و کف پله و رابطهٔ بلوندل، تعداد پله بین پاگردها، شیب رمپ مستقیم پارکینگ و رمپ معلولین، رمپ انتقالی، و اشتباه‌هایی که پایان‌کار را عقب می‌اندازد؛ با ماشین‌حساب‌های آنلاین پله و رمپ.

۴ دقیقه مطالعه۲ آبان ۱۴۰۵
برآورد مصالح اسکلت بتنی: هر متر مربع ساختمان چقدر میلگرد و بتن می‌خواهد؟
مدیریت پروژه

برآورد مصالح اسکلت بتنی: هر متر مربع ساختمان چقدر میلگرد و بتن می‌خواهد؟

روش برآورد اولیهٔ میلگرد و بتن اسکلت بتنی قبل از نقشهٔ اجرایی و بعد از آن: اعداد رایج هر متر مربع زیربنا، تفکیک فونداسیون، ستون، تیر و سقف، و استفاده از ماشین‌حساب‌های آنلاین وزن میلگرد و حجم بتن برای سفارش دقیق‌تر.

۴ دقیقه مطالعه۳۰ مهر ۱۴۰۵

دیدگاه‌ها(۰)

هنوز دیدگاهی ثبت نشده است. اولین نفر باشید!

دیدگاه خود را بنویسید

دیدگاه شما پس از تأیید مدیر منتشر می‌شود.
