مدیریت پروژه

انبارداری کارگاه ساختمانی: راهنمای کامل مدیریت انبار مصالح و ابزار

تیم اپتا۳ دقیقه
انبارداری کارگاه ساختمانی: راهنمای کامل مدیریت انبار مصالح و ابزار

انبارداری کارگاه ساختمانی یعنی ثبت دقیق ورود، خروج، انتقال و برگشت مصالح و ابزار تا موجودی، ارزش و محل مصرف هر قلم همیشه مشخص باشد. این راهنما اصول، اسناد و گزارش‌های انبار کارگاه را قدم‌به‌قدم توضیح می‌دهد.

پاسخ کوتاه: انبارداری کارگاه ساختمانی یعنی هر کیسه سیمان، هر شاخه میلگرد و هر دستگاه ابزار با سند وارد و خارج شود: رسید برای ورود، حواله برای خروج و مصرف، و سند انتقال برای جابه‌جایی بین انبارها. نتیجه، سه عدد همیشه‌درست است: موجودی هر قلم، ارزش ریالی انبار و مصرف هر مرحلهٔ کار.

در بیشتر کارگاه‌ها مصالح بدون سند وارد و خارج می‌شود؛ نتیجه این است که وسط کار سیمان تمام می‌شود، ابزار گم می‌شود و در پایان پروژه کسی نمی‌داند چقدر مصالح هدر رفته است. انبارداری منظم نه پیچیده است و نه وقت‌گیر؛ فقط به چند سند ساده و یک عادت روزانه نیاز دارد.

چرا انبارداری در کارگاه ساختمانی مهم است؟

  • جلوگیری از توقف کار: با نقطهٔ سفارش، قبل از تمام‌شدن مصالح هشدار می‌گیرید.
  • کنترل هدررفت و سرقت: وقتی هر خروج سند دارد، اختلاف انبارگردانی معنادار می‌شود.
  • بهای تمام‌شدهٔ دقیق: مصرف هر مرحله با ارزش ریالی مشخص است، نه تخمینی.
  • شفافیت با شرکا و کارفرما: گزارش مصرف مستند، جای بحث باقی نمی‌گذارد.

اسناد اصلی انبار کارگاه

سندکاربرداثر بر موجودی
موجودی اول دورهثبت موجودیِ فعلی هنگام شروع کار با سیستمافزایش
رسید ورودخرید مصالح یا تحویل از کارفرماافزایش
حوالهٔ خروج / مصرفتحویل به کارگاه، پیمانکار یا مرحلهٔ کارکاهش
انتقال بین انبارهاجابه‌جایی از انبار مرکزی به انبار کارگاهکاهش مبدأ، افزایش مقصد
برگشت به انباربرگرداندن مصالح مصرف‌نشده یا ابزار امانیافزایش
برگشت به فروشندهکالای معیوب یا مازادکاهش
انبارگردانیثبت کسری یا اضافی پس از شمارشاصلاح موجودی

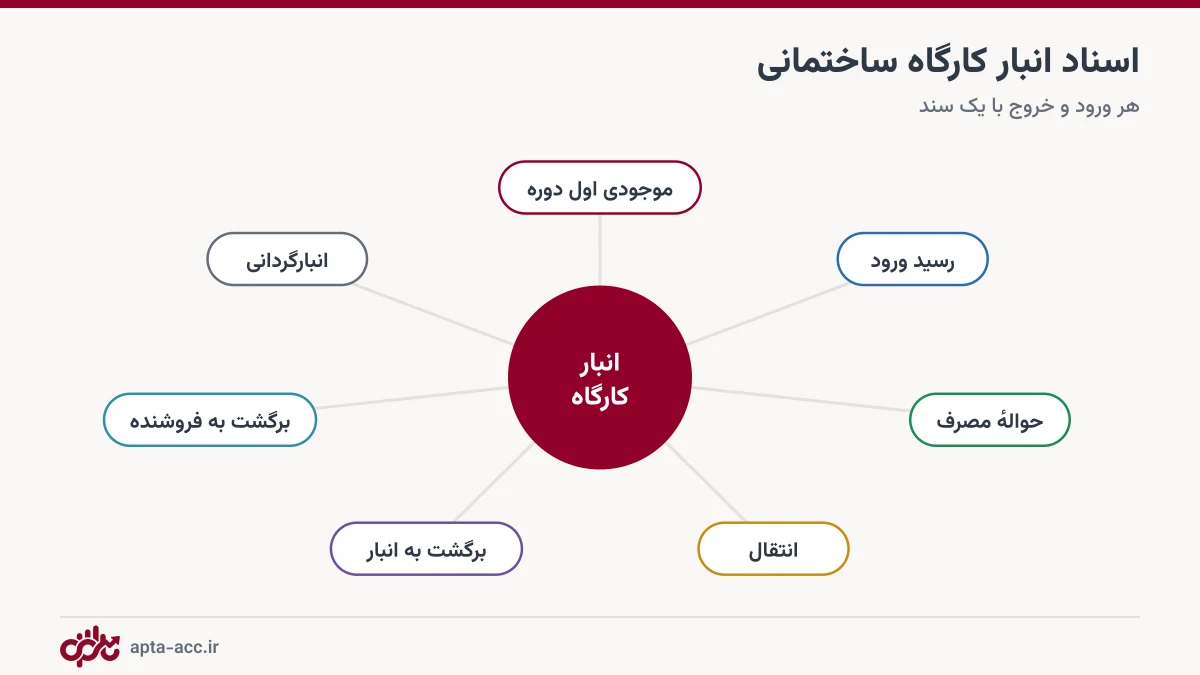

نمودار اسناد انبار کارگاه ساختمانی: رسید، حواله، انتقال، برگشت و انبارگردانی
هفت سندی که گردش مصالح کارگاه را کامل ثبت می‌کنند.

۷ قدم راه‌اندازی انبار کارگاه

  1. تعریف انبارها: مثلاً «انبار کارگاه» و «انبار مرکزی»؛ برای هر انبار یک انباردار مشخص کنید.
  2. تعریف کالاها: نام، کد، واحد اندازه‌گیری (تن، کیلو، عدد، مترمکعب) و نقطهٔ سفارش.
  3. ثبت موجودی اول دوره: آنچه همین امروز در انبار هست را بشمارید و با بهای خرید ثبت کنید.
  4. اتصال خرید به انبار: هر فاکتور خرید مصالح، رسید ورود بخورد (در اپتا خودکار).
  5. حواله برای هر خروج: با محل مصرف (مثلاً «اسکلت طبقه ۳») و تحویل‌گیرنده.
  6. ابزار به‌صورت امانی: ابزار مصرف نمی‌شود؛ تحویل امانی بدهید تا برگشتش پیگیری شود.
  7. انبارگردانی ماهانه: شمارش واقعی را با سیستم مقایسه و اختلاف‌ها را ثبت کنید.

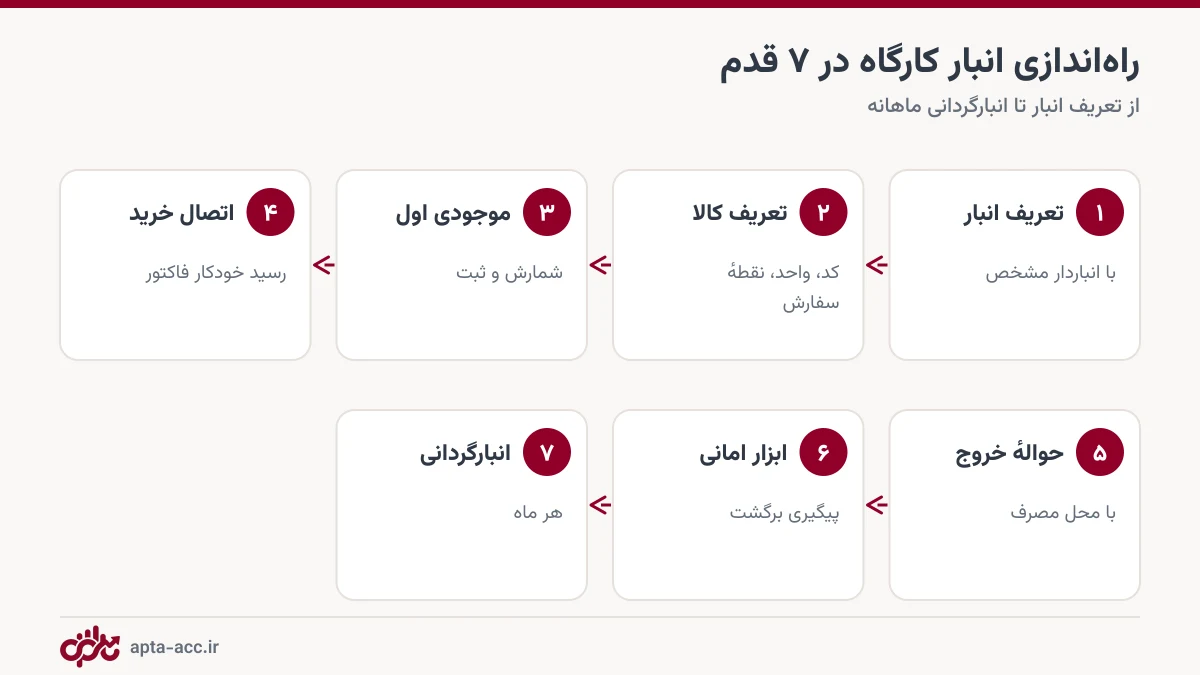

هفت مرحله راه اندازی انبار کارگاه ساختمانی
هفت قدم برای انباری منظم و قابل اعتماد.

گزارش‌هایی که از انبار منظم به دست می‌آید

  • موجودی لحظه‌ای هر کالا در هر انبار، با ارزش ریالی.
  • کاردکس کالا: تاریخچهٔ کامل ورود و خروج هر قلم.
  • گزارش مصرف به تفکیک مرحلهٔ کار، کالا و پیمانکار.
  • ابزار امانی نزد هر شخص.
  • هشدار کمبود برای کالاهای زیر نقطهٔ سفارش.

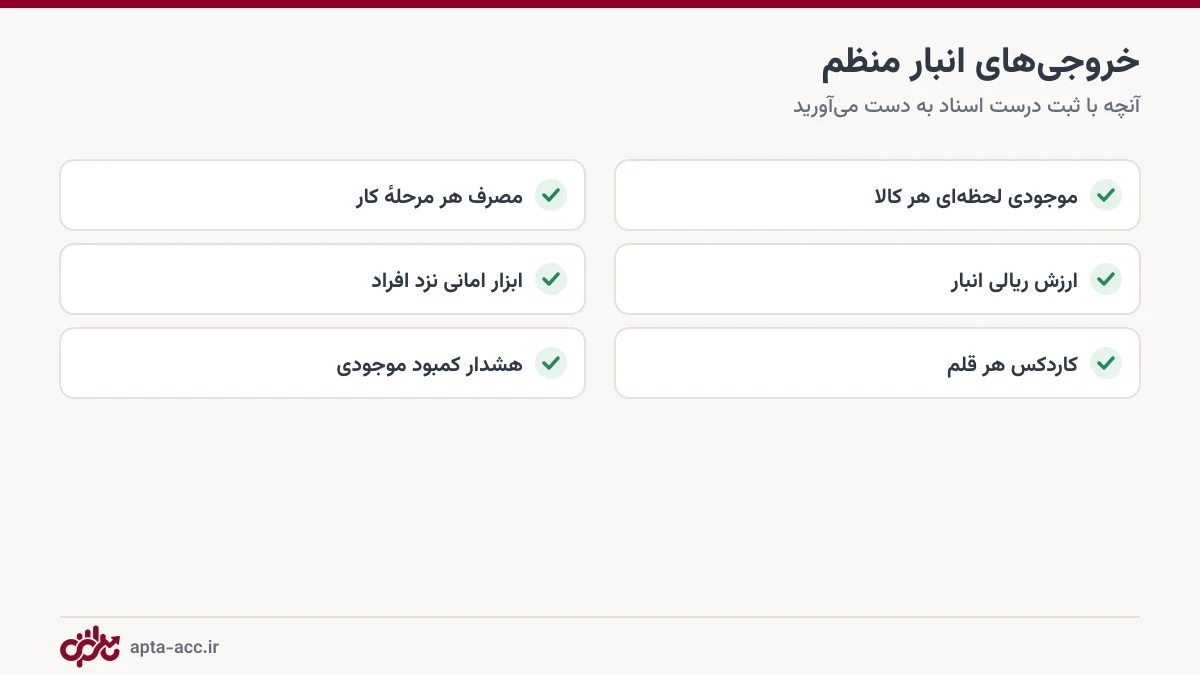

چک لیست گزارش‌های انبار کارگاه: موجودی، ارزش، کاردکس، مصرف، ابزار امانی و هشدار کمبود
انبار منظم، شش گزارش کلیدی را بی‌زحمت می‌سازد.

خطاهای رایج در انبارداری کارگاه

  • خروج مصالح «فعلاً بدون سند، بعداً ثبت می‌کنیم» — که هیچ‌وقت ثبت نمی‌شود.
  • قاطی‌کردن واحدها (کیسه و تن، شاخه و کیلو) برای یک کالا.
  • ثبت‌نکردن برگشت مصالح اضافه از طبقات به انبار.
  • انجام‌ندادن انبارگردانی تا پایان پروژه.

انبارداری کارگاه با اپتا

ماژول انبارداری اپتا برای همین سناریو ساخته شده است: چند انبار، رسید و حواله با محل مصرف، انتقال، برگشت، تحویل امانی ابزار، کاردکس، گزارش مصرف و انبارگردانی. فاکتورهای خرید مصالح با یک انتخاب ساده خودکار وارد انبار می‌شوند و ارزش‌گذاری با روش میانگین موزون انجام می‌شود. سیستم اجازه نمی‌دهد موجودی در هیچ تاریخی منفی شود؛ حتی اگر سندی با تاریخ گذشته ثبت کنید.

جمع‌بندی

انبار منظم کارگاه با سه اصل ساخته می‌شود: هیچ ورود و خروجی بدون سند، ابزار همیشه امانی، و شمارش ماهانه. نتیجه، کارگاهی است که هیچ‌وقت به‌خاطر کمبود مصالح نمی‌خوابد و هزینه‌هایش شفاف است.

انبار کارگاهتان را در اپتا راه‌اندازی کنید — ۱۴ روز رایگان

برچسب‌ها:#انبارداری ساختمانی#انبار کارگاه#مدیریت انبار مصالح#حواله انبار#رسید انبار#نرم افزار انبارداری

پرسش‌های متداول

انبارداری کارگاه ساختمانی چه فرقی با انبارداری فروشگاهی دارد؟

در کارگاه، هدف فروش کالا نیست بلکه کنترل مصرف است: باید بدانید هر قلم مصالح در کدام مرحلهٔ کار (فونداسیون، اسکلت، سفت‌کاری و...) و توسط چه کسی مصرف شده، ابزارها نزد چه کسی است و ارزش موجودی باقی‌مانده چقدر است.

مهم‌ترین اسناد انبار کارگاه کدام‌اند؟

رسید ورود (خرید یا تحویل از کارفرما)، حوالهٔ خروج/مصرف، انتقال بین انبارها، برگشت به انبار، برگشت به فروشنده و سند انبارگردانی. هر سند باید شماره، تاریخ، انبار، اقلام و امضای تحویل‌دهنده و تحویل‌گیرنده داشته باشد.

آیا برای یک پروژهٔ کوچک هم انبارداری لازم است؟

بله؛ حتی در یک پروژهٔ چندطبقه، مصالح و ابزار ده‌ها میلیون تومان ارزش دارند. ثبت ساده و روزانهٔ ورود و خروج جلوی گم‌شدن، اسراف و خرید تکراری را می‌گیرد.

موجودی انبار چطور ارزش‌گذاری می‌شود؟

رایج‌ترین روش در کارگاه‌ها میانگین موزون است: بهای هر خروج برابر میانگین بهای موجودیِ همان لحظه است. اپتا این محاسبه را خودکار انجام می‌دهد.

نوشتهٔ تیم اپتا
تیم محتوای اپتا

تیم محتوای اپتا؛ راهنمای ساده و کاربردی حسابداری و مدیریت مالی برای پیمانکاران ساختمانی. اینجا هر آنچه یک پیمانکار برای مدیریت مالی پروژه لازم دارد را به زبان روان توضیح می‌دهیم.

آماده‌ای مالی پروژه‌ات را ساده کنی؟

۱۴ روز رایگان اپتا را امتحان کن؛ بدون نیاز به دانش حسابداری.

شروع رایگان

مطالب مرتبط

کاردکس انبار چیست؟ آموزش خواندن و تهیه کاردکس کالا (با نمونه)
مدیریت پروژه

کاردکس انبار چیست؟ آموزش خواندن و تهیه کاردکس کالا (با نمونه)

کاردکس انبار، کارت تاریخچهٔ یک کالاست که همهٔ ورودها، خروج‌ها و ماندهٔ مقدار و ارزش آن را به ترتیب تاریخ نشان می‌دهد. در این مقاله ستون‌های کاردکس، نمونهٔ عددی و کاربرد آن در کارگاه ساختمانی را توضیح می‌دهیم.

۲ دقیقه مطالعه۸ مهر ۱۴۰۵
انبارگردانی چیست؟ روش انبارگردانی کارگاه ساختمانی و ثبت کسری و اضافی
مدیریت پروژه

انبارگردانی چیست؟ روش انبارگردانی کارگاه ساختمانی و ثبت کسری و اضافی

انبارگردانی یعنی شمارش فیزیکی موجودی و مقایسهٔ آن با موجودی سیستم تا کسری‌ها و اضافی‌ها کشف و اصلاح شوند. این راهنما مراحل انبارگردانی، علت‌های رایج مغایرت و روش ثبت اصلاحیه را توضیح می‌دهد.

۲ دقیقه مطالعه۸ مهر ۱۴۰۵
پرت مصالح ساختمانی: درصد مجاز پرت و ۸ روش کاهش هدررفت در کارگاه
مدیریت پروژه

پرت مصالح ساختمانی: درصد مجاز پرت و ۸ روش کاهش هدررفت در کارگاه

پرت مصالح بخشی از هزینهٔ ساخت است که بدون کنترل به‌سادگی دو برابر می‌شود. این مقاله درصدهای تجربیِ رایج پرت، روش محاسبهٔ پرت واقعی از روی اسناد انبار و ۸ راهکار کاهش هدررفت را توضیح می‌دهد.
