کنترل داخلی در پروژهٔ ساختمانی: جلوگیری از تقلب و خطا با تاریخچهٔ تغییرات اسناد

فاکتورهای تکراری، پرداخت دوباره، تغییر بیصدای مبلغ یک سند و خروج مصالح بدون حواله؛ اینها رایجترین راههای نشت پول در کارگاهاند. در این مقاله اصول کنترل داخلی ساده برای پروژههای ساختمانی و نقش تاریخچهٔ تغییرات اسناد را میخوانید.
پاسخ کوتاه: کنترل داخلی ساده در کارگاه یعنی: (۱) تفکیک وظایف — کسی که پرداخت میکند، تأییدکننده نباشد؛ (۲) سند برای همهچیز — هیچ پرداخت یا خروج مصالحی بدون سند؛ (۳) تاریخچهٔ تغییرات — هر ویرایش و حذف با نام کاربر ثبت شود؛ (۴) تطبیق منظم — بانک هفتگی، انبار و بودجه ماهانه.
در بیشتر پروژهها پول با یک کلاهبرداری بزرگ گم نمیشود؛ با دهها نشت کوچک گم میشود: فاکتوری که دو بار پرداخت شده، علیالحسابی که در فیش کسر نشده، مبلغی که بعد از تأیید «اصلاح» شده یا کیسههای سیمانی که بدون حواله رفتهاند. کنترل داخلی یعنی بستن این مسیرها با قواعد ساده و قابل اجرا.

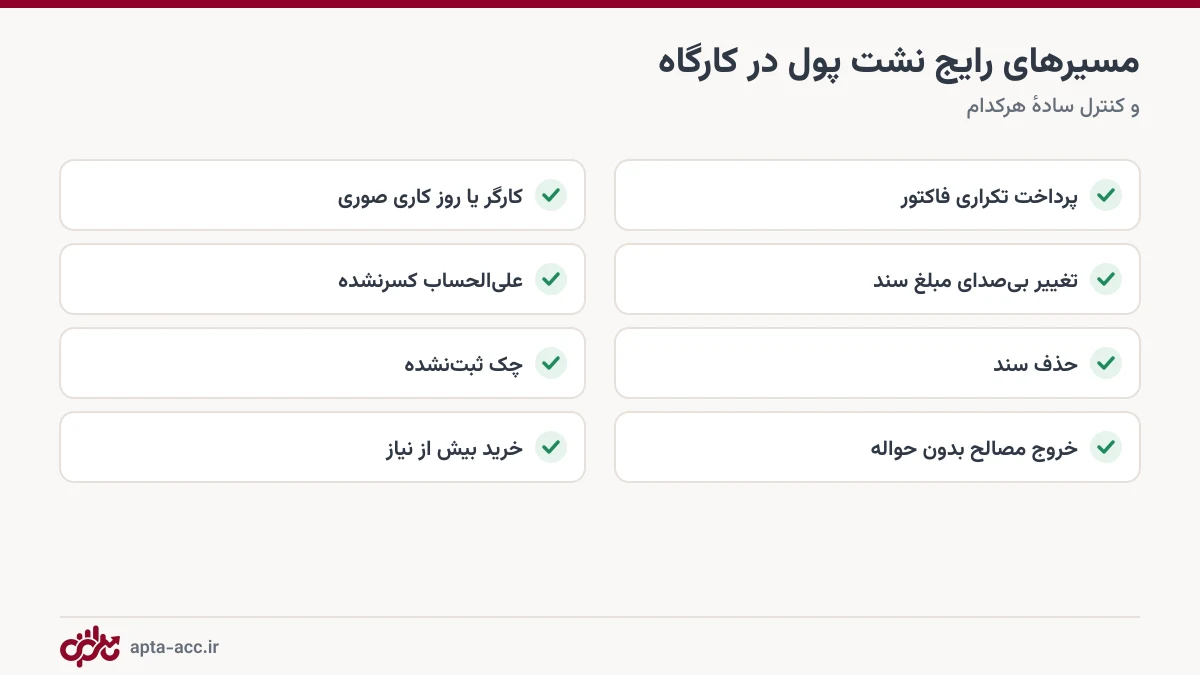

رایجترین مسیرهای نشت پول

| ریسک | نشانه | کنترل |
|---|---|---|
| پرداخت تکراری فاکتور | دو پرداخت با مبلغ یکسان به یک فروشنده | اتصال پرداخت به فاکتور و ماندهٔ طرفحساب |
| تغییر بیصدای مبلغ سند | اختلاف با نسخهٔ چاپی | تاریخچهٔ تغییرات اسناد |
| حذف سند | شکاف در شمارهٔ سریال | سریال یکتا و ثبت حذف در تاریخچه |
| خروج مصالح بدون سند | کسری در انبارگردانی | حوالهٔ انبار و انبارگردانی |
| کارگر یا روز کاری صوری | دستمزد بیش از پیشرفت | تأیید کارکرد و مقایسه با بودجه |
چهار اصل کنترل داخلی برای کارگاه
- تفکیک وظایف: ثبت، تأیید و پرداخت در دست یک نفر نباشد؛ دستکم پرداختهای بزرگ تأیید دوم بخواهند.
- حداقل دسترسی: شریکها «فقط مشاهده»، سرپرست کارگاه «ثبت»، فقط مدیر مالی «ویرایش اسناد دیگران».
- ردپا برای همهچیز: هر ایجاد، ویرایش و حذف با نام، زمان و مقدار قبل و بعد ثبت شود.
- تطبیق منظم: مانده بانک با صورتحساب، موجودی انبار با شمارش و هزینه با بودجه.

چرا تاریخچهٔ تغییرات برای شرکا حیاتی است؟

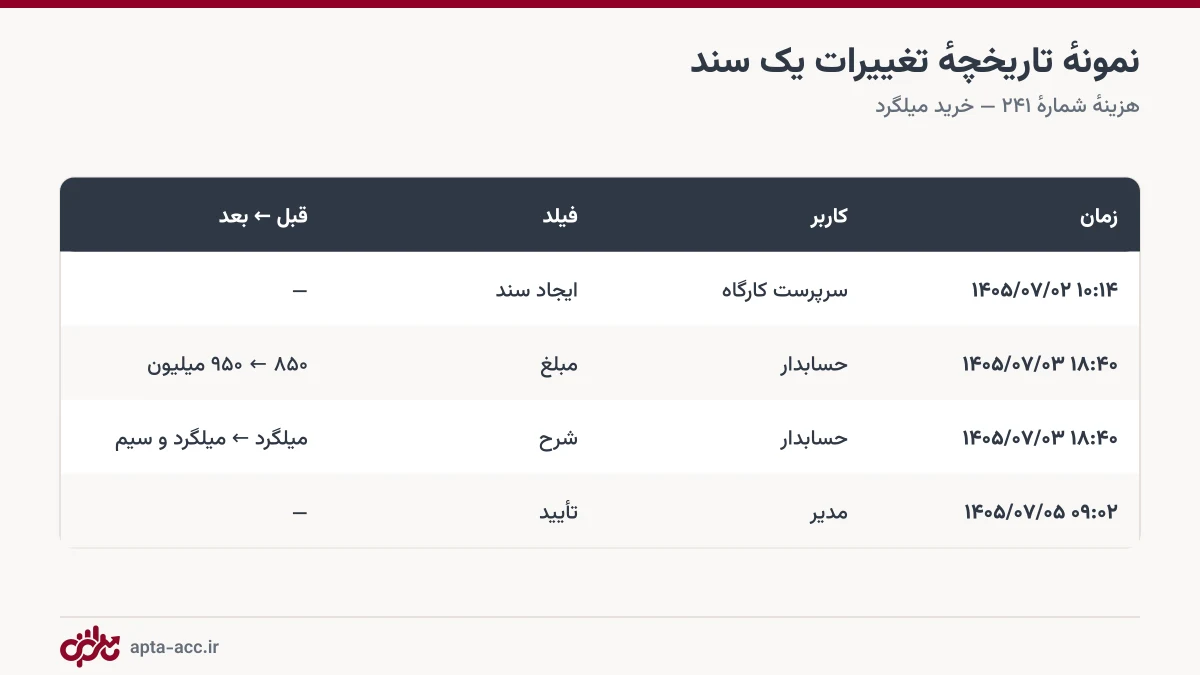

در پروژههای مشارکتی بیشترین اختلاف از جملهٔ «این عدد قبلاً چیز دیگری بود» شروع میشود. وقتی هر تغییر با نام کاربر و مقدار قبل و بعد ثبت شده باشد، بحث بهجای حدس، با سند حل میشود و کسی هم وسوسهٔ تغییر بیصدا نخواهد داشت.
برنامهٔ کنترل دورهای
- هفتگی: تطبیق بانک، مرور تغییرات و حذفهای هفته، چکهای سررسید.
- ماهانه: انبارگردانی اقلام پرمصرف، مقایسهٔ بودجه با عملکرد، مرور فیشهای حقوق.
- فصلی: تطبیق حساب پیمانکاران و فروشندگان، تراز آزمایشی.
کنترل داخلی در اپتا
در نرمافزار حسابداری ساختمان اپتا هر سند شمارهٔ سریال یکتا دارد و تاریخچهٔ تغییرات اسناد هر ایجاد، ویرایش و حذف را با نام کاربر، زمان و مقدار قبل و بعد هر فیلد ثبت میکند؛ از صفحهٔ «تاریخچهٔ تغییرات» با فیلتر نوع سند، کاربر و تاریخ، یا از دکمهٔ تاریخچه کنار هر هزینه، درآمد، صورتوضعیت، چک و قرارداد. همکاران با دسترسی «فقط مشاهده» یا «ویرایش» دعوت میشوند، انبار با حواله و انبارگردانی کنترل میشود.
نمونهٔ ماتریس دسترسی برای یک پروژه
کنترل داخلی بدون تعیین روشن دسترسیها شکل نمیگیرد. یک تقسیمبندی ساده برای پروژهای با چهار نقش:
| نقش | ثبت | پرداخت | حذف |
|---|---|---|---|
| سرپرست کارگاه | گزارش روزانه، حضور کارگران | خیر | خیر |
| انباردار | رسید و حوالهٔ انبار | خیر | خیر |
| حسابدار | هزینه، فاکتور، صورتوضعیت | خیر | محدود |
| مدیر یا مسئول پرداخت | مشاهده | بله | بله، با ثبت در تاریخچه |
اصل پشت این جدول ساده است: هیچکس بهتنهایی هم مبلغ را تعیین و هم پرداخت را انجام ندهد. در کنار آن، تاریخچهٔ تغییرات اسناد باید غیرقابلحذف باشد تا هر ویرایش یا حذفی ردپا بگذارد. ماهی یک بار هم مالک یا شریک غیراجرایی، گزارش ویرایشها و حذفهای ماه را مرور کند؛ همین دانستن اینکه کسی نگاه میکند، بیشتر سوءاستفادهها را از ابتدا متوقف میکند. تنظیم این دسترسیها در پنل را در آموزش کارمندان و تنظیمات پروژه ببینید.
برنامهٔ کنترل ماهانه در پانزده دقیقه
کنترل داخلی لازم نیست پیچیده باشد. یک بررسی ماهانهٔ کوتاه که مالک یا شریک انجام دهد، بیشتر مشکلات را زود نشان میدهد:
- مغایرت بانک: ماندهٔ دفاتر هر بانک با صورتحساب واقعی برابر است؟
- ده پرداخت بزرگ ماه: هر کدام مدرک، تأیید و طرف حساب درست دارد؟
- ویرایشها و حذفها: در تاریخچهٔ تغییرات، چه سندهایی بعد از ثبت عوض یا حذف شدهاند و چرا؟
- مصرف مصالح: مصرف مصالح اصلی با پیشرفت کار میخواند؟
- پرداخت به پیمانکاران: پرداخت هیچ پیمانکاری از کار تأییدشدهاش جلو نزده است؟
هر مورد مشکوک را با فرد مسئول بررسی کنید، نه با فرض تقلب. بیشتر وقتها پای خطای ثبت در میان است، ولی همین پیگیری منظم، فرصت سوءاستفاده را هم از بین میبرد. اگر نرمافزار شما تاریخچهٔ تغییرات غیرقابلحذف دارد، بند ۳ در چند دقیقه انجام میشود (آموزش تاریخچهٔ تغییرات اسناد).
کنترل داخلی فقط برای جلوگیری از تقلب نیست؛ بیشتر از آن، خطاهای ساده مثل پرداخت تکراری، فاکتور جامانده یا سند ثبتشده به پروژهٔ اشتباه را پیدا میکند. همین خطاهای کوچک، اگر چند ماه کشف نشوند، سود واقعی پروژه را مخدوش میکنند.
جمعبندی
کنترل داخلی بیاعتمادی به همکاران نیست؛ محافظت از آنها و از پروژه است. با تفکیک وظایف، سند برای همهچیز، ردپای تغییرات و تطبیق منظم، بیشتر نشتها پیش از بزرگشدن کشف میشوند.
مطالعهٔ بیشتر: تنخواهگردان کارگاه
این مطلب بخشی از راهنمای جامع حسابداری ساختمان است.
تاریخچهٔ کامل تغییرات اسناد را در اپتا داشته باشید — ۱۴ روز رایگان
پرسشهای متداول
کنترل داخلی در پروژهٔ ساختمانی یعنی چه؟
مجموعهای از قواعد ساده مثل تفکیک وظایف، تأیید پرداختها، سند برای هر خروج مصالح و ثبت تاریخچهٔ تغییرات اسناد که احتمال خطا و تقلب را کم و کشف آن را آسان میکند.
تاریخچهٔ تغییرات اسناد چه کمکی میکند؟
مشخص میکند چه کسی، چه زمانی، کدام فیلد سند را از چه مقداری به چه مقداری تغییر داده است؛ بنابراین تغییر بیصدای مبلغ یا حذف یک سند پنهان نمیماند و اعتماد بین شرکا بالا میرود.
برای همکاران چه سطح دسترسی بدهیم؟
اصل حداقل دسترسی: هر کس فقط به اندازهٔ نیاز کارش. مثلاً سرپرست کارگاه ثبت هزینه، شریک فقط مشاهده و فقط مدیر مالی ویرایش اسناد دیگران.
چند وقت یکبار باید کنترل کرد؟
تطبیق بانک و مرور تغییرات اسناد هفتگی، انبارگردانی و مقایسهٔ بودجه ماهانه، و بررسی کامل حساب طرفحسابها حداقل فصلی.
تفکیک وظایف در پروژهٔ کوچک چطور ممکن است؟
حتی با دو نفر: کسی که هزینه یا صورتوضعیت را ثبت میکند، پرداخت را انجام ندهد و مالک یا شریک هر ماه گزارشها را بازبینی کند.
تأیید پرداختهای بزرگ چطور باشد؟
برای پرداخت بالاتر از یک سقف مشخص، تأیید دومی، مثل مدیر یا شریک، لازم باشد و این قاعده در دسترسیهای نرمافزار هم اعمال شود.
تنخواه کارگاه را چطور کنترل کنیم؟
با سقف ثابت، صورتهزینهٔ دارای فاکتور برای هر شارژ و شمارش دورهای موجودی تنخواه.
نشانههای هشدار تقلب در کارگاه چیست؟
فاکتورهای تکراری یا بدون مهر، خرید از فروشندهٔ ناشناس با قیمت بالا، مصرف مصالح بیش از پیشرفت و ویرایشهای مکرر اسناد قدیمی.
تیم محتوای اپتا؛ راهنمای ساده و کاربردی حسابداری و مدیریت مالی برای پیمانکاران ساختمانی. اینجا هر آنچه یک پیمانکار برای مدیریت مالی پروژه لازم دارد را به زبان روان توضیح میدهیم.
آمادهای مالی پروژهات را ساده کنی؟
۱۴ روز رایگان اپتا را امتحان کن؛ بدون نیاز به دانش حسابداری.
شروع رایگانمطالب مرتبط
مدیریت پروژه۱۰ ابزار محاسبهٔ آنلاین که هر پیمانکار ساختمانی لازم دارد (رایگان و بدون نصب)
معرفی ۱۰ ماشینحساب آنلاین رایگان برای پیمانکاران، سازندهها و مهندسان ساختمان به ترتیب مراحل پروژه: متراژ زمین و هزینهٔ ساخت، حجم بتن و میلگرد فونداسیون، وزن میلگرد، تیرآهن، ورق و پروفیل، و پله و رمپ؛ با کاربرد هر ابزار در کارگاه.
مدیریت پروژهابعاد استاندارد پله و شیب رمپ پارکینگ: اعداد کلیدی طراحی و اشتباههای اجرایی
راهنمای کاربردی ابعاد پله و رمپ در ساختمانهای مسکونی: ارتفاع و کف پله و رابطهٔ بلوندل، تعداد پله بین پاگردها، شیب رمپ مستقیم پارکینگ و رمپ معلولین، رمپ انتقالی، و اشتباههایی که پایانکار را عقب میاندازد؛ با ماشینحسابهای آنلاین پله و رمپ.
مدیریت پروژهکنترل وزن آهنآلات تحویلی در کارگاه: بارنامه، باسکول و جدول وزن میلگرد و تیرآهن
چطور وزن میلگرد، تیرآهن، ورق و پروفیل تحویلی را در کارگاه کنترل کنیم: مقایسهٔ بارنامه و باسکول با وزن نظری، شمارش شاخهها، تلورانس مجاز، نشانههای کمفروشی و آهن نیمهسبک، و ثبت درست فاکتور آهن در حسابداری پروژه.
دیدگاهها(۰)
هنوز دیدگاهی ثبت نشده است. اولین نفر باشید!
دیدگاه خود را بنویسید
دیدگاه شما پس از تأیید مدیر منتشر میشود.
