صورت‌وضعیت و پیمان

پیش‌پرداخت در قرارداد پیمانکاری: ضمانت‌نامه، استهلاک و ثبت در صورت‌وضعیت

تیم اپتا۲ دقیقه
پیش‌پرداخت در قرارداد پیمانکاری: ضمانت‌نامه، استهلاک و ثبت در صورت‌وضعیت

پیش‌پرداخت، مبلغی است که کارفرما پیش از شروع یا در ابتدای کار در برابر ضمانت‌نامه به پیمانکار می‌دهد و به‌تدریج از صورت‌وضعیت‌ها کسر (مستهلک) می‌شود. این مقاله روش محاسبهٔ استهلاک، مثال عددی و ثبت درست آن را توضیح می‌دهد.

پاسخ کوتاه: پیش‌پرداخت، پولی است که کارفرما قبل از انجام کار و معمولاً در برابر ضمانت‌نامهٔ بانکی به پیمانکار می‌دهد. این مبلغ درآمد نیست، بدهی است و به‌تدریج از صورت‌وضعیت‌ها کسر می‌شود (استهلاک پیش‌پرداخت)؛ معمولاً به نسبت پیش‌پرداخت به مبلغ کل قرارداد.

پیش‌پرداخت برای پیمانکار نقدینگیِ حیاتیِ شروع کار است؛ اما اگر استهلاکش در صورت‌وضعیت‌ها درست محاسبه و ثبت نشود، در میانهٔ کار یا با کمبود نقدینگی غافلگیرکننده روبه‌رو می‌شوید یا در تسویهٔ نهایی با کارفرما اختلاف پیدا می‌کنید.

این مقاله آموزشی است؛ درصدها و روش استهلاک را همیشه از متن قرارداد خود بردارید.

چرخهٔ پیش‌پرداخت

  1. درخواست پیش‌پرداخت طبق قرارداد.
  2. ارائهٔ ضمانت‌نامهٔ پیش‌پرداخت معادل مبلغ آن.
  3. دریافت پیش‌پرداخت و ثبت آن به‌عنوان بدهی به کارفرما.
  4. استهلاک در هر صورت‌وضعیت به نسبت پیشرفت کار.
  5. کاهش یا آزادسازی ضمانت‌نامه متناسب با مبلغ مستهلک‌شده.

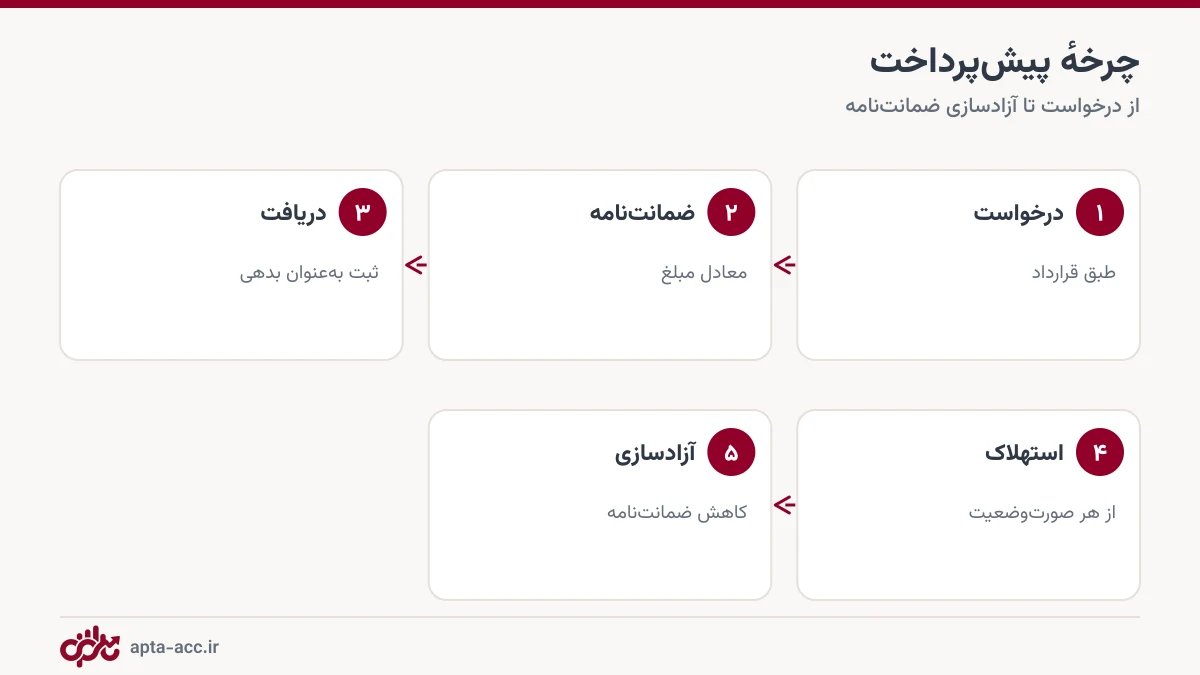

چرخه پیش پرداخت در قرارداد پیمانکاری از درخواست تا آزادسازی ضمانت نامه
پیش‌پرداخت تا مستهلک نشده، بدهی پیمانکار است.

روش محاسبهٔ استهلاک (نسبی)

نرخ استهلاک = مبلغ پیش‌پرداخت ÷ مبلغ کل قرارداد و استهلاک هر صورت‌وضعیت = مبلغ ناخالص صورت‌وضعیت × نرخ استهلاک.

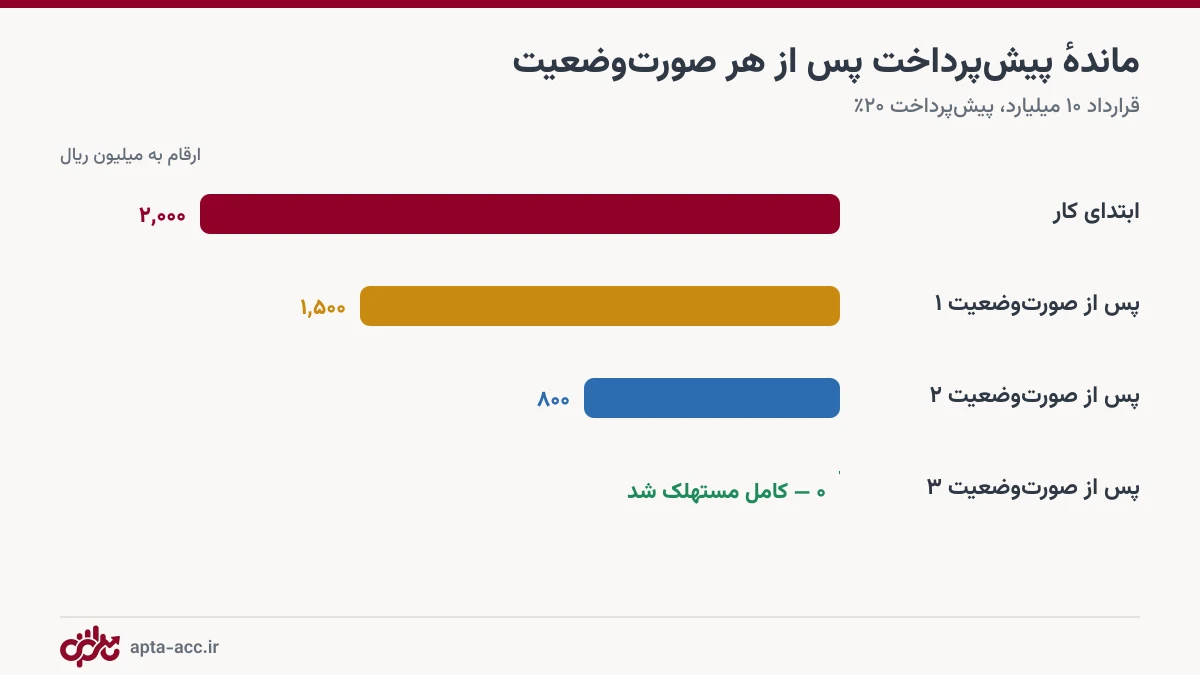

نمودار استهلاک پیش پرداخت پیمانکاری پس از هر صورت وضعیت
با رسیدن کارکرد به مبلغ قرارداد، پیش‌پرداخت کامل مستهلک می‌شود.
صورت‌وضعیتمبلغ ناخالصاستهلاک (۲۰٪)ماندهٔ پیش‌پرداخت
———۲٬۰۰۰
شمارهٔ ۱۲٬۵۰۰۵۰۰۱٬۵۰۰
شمارهٔ ۲۳٬۵۰۰۷۰۰۸۰۰
شمارهٔ ۳۴٬۰۰۰۸۰۰۰

مثال: قرارداد ۱۰ میلیارد، پیش‌پرداخت ۲ میلیارد (۲۰٪)؛ ارقام به میلیون ریال. با رسیدن کارکرد تجمعی به مبلغ قرارداد، پیش‌پرداخت کامل مستهلک شده است.

ثبت درست پیش‌پرداخت

  • هنگام دریافت: ورود به بانک + ایجاد بدهی «پیش‌دریافت از کارفرما».
  • در هر صورت‌وضعیت: کل کارکرد درآمد است؛ استهلاک از خالص قابل پرداخت کم و از بدهی پیش‌دریافت کسر می‌شود.
  • پیگیری ضمانت‌نامه: مبلغ باقی‌ماندهٔ ضمانت‌نامه با ماندهٔ پیش‌پرداخت هم‌خوان باشد.

همین منطق برای رابطهٔ شما با پیمانکار جزء هم برقرار است: اگر به او پیش‌پرداخت داده‌اید، باید از صورت‌وضعیت‌هایش کسر شود.

استهلاک پیش‌پرداخت در اپتا

در فرم صورت‌وضعیت اپتا، بخش «کسورات و اضافات قانونی» فیلد «استهلاک پیش‌پرداخت» دارد (پیش‌فرض ۰). مبلغ آن از خالص قابل پرداخت کم می‌شود، در چاپ صورت‌وضعیت و گزارش طرف‌حساب دیده می‌شود و در کنار حسن انجام کار، سپردهٔ بیمه و مالیات، یک تصویر کامل از مانده‌ها می‌دهد. برای پیش‌پرداخت به فروشندگان مصالح هم بخش «پیش‌پرداخت‌ها» وجود دارد که خودکار از فاکتورهای خرید کسر می‌شود.

جمع‌بندی

پیش‌پرداخت پول شما نیست تا زمانی که کار را انجام دهید. اگر نرخ استهلاک را از ابتدا مشخص و در هر صورت‌وضعیت ثبت کنید، هم نقدینگی قابل پیش‌بینی می‌ماند و هم تسویهٔ نهایی بی‌دردسر می‌شود. برای برنامه‌ریزی نقدینگی، مقالهٔ برآورد هزینه ساخت و جریان نقدی را هم ببینید.

استهلاک پیش‌پرداخت را در صورت‌وضعیت‌های اپتا ثبت کنید — ۱۴ روز رایگان

برچسب‌ها:#پیش پرداخت پیمانکاری#استهلاک پیش پرداخت#ضمانت نامه پیش پرداخت#صورت وضعیت#قرارداد پیمانکاری

پرسش‌های متداول

پیش‌پرداخت در قرارداد پیمانکاری چیست؟

مبلغی است که کارفرما برای تجهیز کارگاه و شروع کار، پیش از انجام کار و معمولاً در برابر ضمانت‌نامهٔ بانکی به پیمانکار پرداخت می‌کند و بعداً از صورت‌وضعیت‌ها کسر می‌شود.

پیش‌پرداخت چطور مستهلک می‌شود؟

معمولاً به نسبت پیشرفت کار: از هر صورت‌وضعیت درصدی برابر نسبت پیش‌پرداخت به مبلغ قرارداد کسر می‌شود تا پیش از پایان کار کل آن مستهلک شود. روش دقیق را قرارداد تعیین می‌کند.

سقف پیش‌پرداخت چقدر است؟

در قراردادهای خصوصی با توافق طرفین تعیین می‌شود؛ در پیمان‌های دولتی سقف و اقساط آن را شرایط عمومی و خصوصی پیمان مشخص می‌کنند. همیشه متن قرارداد ملاک است.

آیا پیش‌پرداخت درآمد پیمانکار است؟

خیر؛ تا زمانی که کار انجام نشده، پیش‌پرداخت بدهی پیمانکار به کارفرماست. با انجام کار و کسر آن از صورت‌وضعیت‌ها، به درآمد تبدیل می‌شود.

نوشتهٔ تیم اپتا
تیم محتوای اپتا

تیم محتوای اپتا؛ راهنمای ساده و کاربردی حسابداری و مدیریت مالی برای پیمانکاران ساختمانی. اینجا هر آنچه یک پیمانکار برای مدیریت مالی پروژه لازم دارد را به زبان روان توضیح می‌دهیم.

آماده‌ای مالی پروژه‌ات را ساده کنی؟

۱۴ روز رایگان اپتا را امتحان کن؛ بدون نیاز به دانش حسابداری.

شروع رایگان

مطالب مرتبط

صورت وضعیت چیست؟ آموزش تهیه صورت وضعیت پیمانکاری قدم‌به‌قدم (با مثال)
صورت‌وضعیت و پیمان

صورت وضعیت چیست؟ آموزش تهیه صورت وضعیت پیمانکاری قدم‌به‌قدم (با مثال)

صورت وضعیت سندی است که پیمانکار بر اساس کار انجام‌شده در یک دوره برای کارفرما صادر می‌کند تا مبلغ آن را دریافت کند. در این مقاله انواع صورت وضعیت، اجزای آن و نحوهٔ محاسبهٔ مبلغ خالص را با مثال عددی توضیح می‌دهیم.

۴ دقیقه مطالعه۸ مهر ۱۴۰۵
حسن انجام کار چیست؟ محاسبه، ثبت حسابداری و زمان آزادسازی ۱۰ درصد
صورت‌وضعیت و پیمان

حسن انجام کار چیست؟ محاسبه، ثبت حسابداری و زمان آزادسازی ۱۰ درصد

حسن انجام کار مبلغی (معمولاً ۱۰ درصد) است که کارفرما از هر پرداخت به پیمانکار کسر و نزد خود نگه می‌دارد تا کیفیت کار تضمین شود. نصف آن پس از تحویل موقت و بقیه پس از تحویل قطعی آزاد می‌شود.

۳ دقیقه مطالعه۸ مهر ۱۴۰۵
انبارداری کارگاه ساختمانی: راهنمای کامل مدیریت انبار مصالح و ابزار
مدیریت پروژه

انبارداری کارگاه ساختمانی: راهنمای کامل مدیریت انبار مصالح و ابزار

انبارداری کارگاه ساختمانی یعنی ثبت دقیق ورود، خروج، انتقال و برگشت مصالح و ابزار تا موجودی، ارزش و محل مصرف هر قلم همیشه مشخص باشد. این راهنما اصول، اسناد و گزارش‌های انبار کارگاه را قدم‌به‌قدم توضیح می‌دهد.

۳ دقیقه مطالعه۸ مهر ۱۴۰۵

دیدگاه‌ها(۰)

هنوز دیدگاهی ثبت نشده است. اولین نفر باشید!

دیدگاه خود را بنویسید

دیدگاه شما پس از تأیید مدیر منتشر می‌شود.
